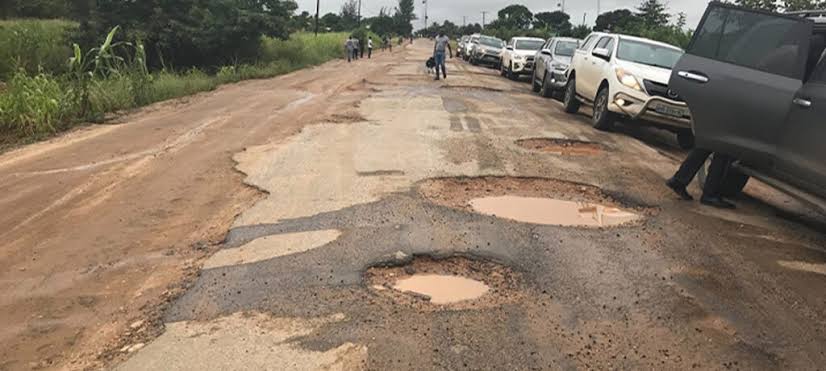

Governo Mobiliza US$33 Milhões Para Recuperar Estradas Antes Da Próxima Época Chuvosa
- Intervenções de emergência abrangem Gaza, Maputo e Inhambane, com prioridade para troços severamente afectados pelas últimas chuvas. Em Gaza, onde o calendário apresenta maior atraso, as obras deverão iniciar em Setembro. O Executivo procura agora combinar reposição da circulação com soluções capazes de aumentar a resistência da rede rodoviária a novos eventos climáticos.
- As intervenções de emergência previstas para Gaza, Maputo e Inhambane estão avaliadas em cerca de US$33 milhões;
- Em Gaza, o Governo prevê iniciar em Setembro a recuperação dos pontos mais críticos da rede rodoviária;
- Em Inhambane, o início dos trabalhos está previsto para mais cedo, enquanto os procedimentos em Gaza ainda se encontram na fase conclusiva;
- Na baixa de Xai-Xai, as obras deverão incorporar estruturas destinadas a melhorar o escoamento das águas e a resistência da estrada a futuras chuvas;
- Em Inhambane, a extensão inicialmente prevista para intervenção foi revista de cerca de 70 para aproximadamente 50 quilómetros, concentrando recursos nos troços considerados prioritários;
- O Governo pretende manter empreiteiros mobilizados durante a época chuvosa para assegurar circulação e capacidade de resposta a eventuais danos;
- Em paralelo às intervenções de emergência, foi lançado um concurso para a concessão do corredor Maracuene–Xai-Xai, com expectativa de selecção da entidade responsável até ao final de 2026 ou princípio de 2027;
US$33 Milhões Para Repor A Rede Em Três Províncias
O Governo estima em aproximadamente US$33 milhões o custo das intervenções de emergência destinadas a recuperar estradas afectadas pelas chuvas nas províncias de Gaza, Maputo e Inhambane.
O programa procura responder aos danos provocados pela última época chuvosa e, simultaneamente, preparar a rede rodoviária para o próximo período de chuvas.
Segundo o Ministro dos Transportes e Logística, João Matlombe, os trabalhos em Gaza deverão arrancar em Setembro, numa altura em que o Executivo procura concluir os procedimentos necessários e mobilizar empreiteiros antes do agravamento das condições meteorológicas.
O próprio governante reconheceu que a intervenção em Gaza se encontra mais atrasada relativamente às restantes províncias abrangidas.
Em Inhambane, as obras deverão começar mais cedo, enquanto na província de Maputo os trabalhos estarão igualmente concentrados nas zonas baixas e nos pontos particularmente vulneráveis à acumulação e passagem de águas.
Gaza Entra Numa Corrida Contra O Calendário Climático
A situação de Gaza assume particular importância devido à proximidade da nova época chuvosa.
Parte da rede rodoviária provincial continua afectada pelos danos provocados pelas cheias anteriores, criando uma janela relativamente curta para executar trabalhos capazes de reduzir novos riscos de interrupção.
Segundo João Matlombe, a Administração Nacional de Estradas está a acelerar os procedimentos necessários para que as intervenções possam começar ainda em Setembro.
A prioridade será dada aos pontos considerados mais críticos.
Na baixa de Xai-Xai, uma das zonas identificadas como particularmente vulneráveis, as obras deverão incorporar estruturas que permitam melhorar o escoamento das águas.
A opção procura evitar que a intervenção se limite simplesmente a reconstruir o pavimento danificado.
Governo Procura Substituir Reposição Por Maior Resiliência
A orientação anunciada pelo Executivo introduz uma questão central na gestão das infra-estruturas rodoviárias: reconstruir uma estrada exactamente nas mesmas condições em que se encontrava antes de um evento climático pode significar reproduzir a sua vulnerabilidade.
João Matlombe defende, por isso, intervenções capazes de oferecer maior resistência às próximas chuvas.
Na prática, isso significa combinar recuperação do pavimento com soluções de drenagem, passagem de água e protecção dos pontos mais expostos.
Esta abordagem é economicamente relevante.
Estradas repetidamente destruídas pelas chuvas obrigam o Estado a mobilizar sucessivos recursos para reparações de emergência, enquanto empresas e famílias suportam custos adicionais através de desvios, atrasos, maior consumo de combustível e interrupções nas cadeias de abastecimento.
Aumentar a resiliência da infra-estrutura pode representar maior despesa inicial, mas reduzir custos de reconstrução e perdas económicas ao longo da vida útil do activo.
Empreiteiros Deverão Permanecer No Terreno Durante As Chuvas
O Governo pretende igualmente alterar a resposta operacional durante a próxima época chuvosa.
Segundo o Ministro dos Transportes e Logística, a intenção é manter os empreiteiros mobilizados no terreno durante esse período.
A presença contínua deverá permitir intervenções mais rápidas em caso de novos danos e, sobretudo, reduzir períodos prolongados de interrupção da circulação.
A medida reconhece implicitamente que, mesmo com trabalhos preventivos, permanece o risco de novos danos.
Num contexto de eventos climáticos recorrentes, a manutenção de capacidade de resposta próxima dos pontos críticos pode tornar-se tão importante quanto a própria reconstrução.
Inhambane Reduz Extensão Para Concentrar Recursos
Em Inhambane, o programa foi ajustado.
Inicialmente, estava prevista a recuperação de aproximadamente 70 quilómetros de estrada, mas a extensão foi revista para cerca de 50 quilómetros.
O objectivo é concentrar os recursos disponíveis nas secções consideradas mais críticas.
A decisão ilustra uma das principais restrições enfrentadas pela gestão da rede rodoviária: recursos financeiros limitados obrigam frequentemente a escolher entre intervir superficialmente numa extensão maior ou concentrar investimentos nos segmentos com maior impacto sobre a circulação e conectividade.
Em intervenções de emergência, esta priorização pode ser determinante para restabelecer rapidamente os corredores com maior importância económica e social.
Estradas São Também Infra-Estrutura Económica
A recuperação rodoviária não deve ser vista apenas na perspectiva da mobilidade.
A qualidade das estradas influencia directamente os custos de produção e distribuição de uma economia.
Quando uma estrada se torna intransitável ou exige desvios extensos, transportadores enfrentam maior consumo de combustível, desgaste das viaturas, tempos superiores de viagem e menor utilização da capacidade das frotas.
Estes custos são posteriormente incorporados nos preços das mercadorias.
Nas zonas rurais, uma estrada degradada pode ainda limitar o acesso dos produtores agrícolas aos mercados, reduzir a margem obtida pela produção e aumentar perdas pós-colheita.
Para serviços públicos, as consequências incluem maior dificuldade de acesso a escolas, unidades sanitárias e serviços administrativos.
A recuperação das estradas afectadas pelas chuvas tem, portanto, uma dimensão que ultrapassa a conservação física dos activos.
Trata-se também de restaurar as condições de funcionamento das economias locais e dos corredores logísticos.
Mudanças Climáticas Elevam O Custo Da Infra-Estrutura
A recorrência dos danos introduz ainda uma questão estrutural para o investimento público.
Infra-estruturas concebidas com base em padrões históricos de precipitação e cheias podem tornar-se insuficientes perante eventos mais frequentes ou intensos.
Nesse contexto, a resiliência climática deixa de ser apenas uma componente ambiental dos projectos.
Passa a constituir um critério económico de investimento.
O custo de uma estrada deve ser avaliado não apenas pela despesa de construção, mas também pelas necessidades futuras de manutenção, probabilidade de interrupção, custos de reconstrução e perdas económicas associadas a falhas da infra-estrutura.
É esta lógica que torna particularmente relevante a intenção de introduzir soluções mais resistentes nos pontos actualmente em recuperação.
Maracuene–Xai-Xai Aponta Para Uma Solução Estrutural
Enquanto executa as intervenções de emergência, o Governo está também a preparar uma resposta de mais longo prazo para o corredor Maracuene–Xai-Xai.
Segundo João Matlombe, já foi lançado um concurso para a concessão deste troço rodoviário.
A expectativa é que a entidade responsável seja identificada ou contratada até ao final de 2026 ou início de 2027.
A concessão poderá introduzir uma lógica diferente da intervenção emergencial.
Em vez de o Estado assumir directamente cada ciclo de manutenção e recuperação, um modelo concessionado pode transferir para um operador responsabilidades relacionadas com investimento, conservação e desempenho da infra-estrutura, dependendo dos termos específicos que venham a ser estabelecidos.
A sustentabilidade económica desse modelo dependerá, contudo, da estrutura de financiamento, dos investimentos exigidos, das obrigações do concessionário e das condições de utilização do corredor.
Do Ciclo De Emergência Para A Gestão Preventiva
Os US$33 milhões previstos para Gaza, Maputo e Inhambane respondem a uma necessidade imediata: recuperar a circulação e reduzir vulnerabilidades antes da nova época chuvosa.
Mas o problema colocado pela recorrência das cheias é mais profundo.
Quando grandes recursos precisam de ser mobilizados repetidamente para reconstruir os mesmos corredores, a gestão rodoviária entra num ciclo em que a emergência absorve recursos que poderiam financiar expansão, modernização ou manutenção preventiva.
A estratégia economicamente mais sustentável passa por diminuir progressivamente essa dependência.
Isso exige melhores sistemas de drenagem, manutenção regular, engenharia adaptada ao risco climático, fiscalização da qualidade das obras e priorização dos corredores segundo o seu impacto económico e social.
A mobilização dos empreiteiros antes da próxima época chuvosa constitui uma resposta necessária.
A transformação mais relevante, contudo, estará na capacidade de fazer com que cada intervenção aumente efectivamente a resistência da rede, reduzindo a probabilidade de o mesmo investimento ter de ser repetido depois das próximas chuvas.
